GxP環境下IT基礎架構确認
發布時間:2022-01-27 浏覽次數:699次
IT基礎架構是計算機化系統運行的基礎
現階段,越來越多的制藥企業實施先進的信息化戰略,不斷強化數字化建設,部署了一系列的GxP計算機化系統,如CDS、MES、LIMS、QMS、ERP等,這些GxP系統的正常運行及驗證狀态的保持會受到支撐這些GxP系統的IT基礎架構的可靠性和合規性的影響。IT 基礎設施失控的後果可能是重大的。根據故障的性質,甚至會造成整個工廠或車間的運行停止。
法規的要求
中國GMP附錄《計算機化系統》中有對IT基礎架構确認的明确要求,同時在歐盟GMP 附錄11 《計算機化系統中》有一緻的描述。而在美國FDA 21 CFR 11(Electronic Records and Electronic Signatures)中描述的是系統(System),意味著包括網絡、服務器、備份等基礎架構均需要合規。
注:中國GMP附錄《計算機化系統》第六條計算機化系統驗證包括應用程序的驗證和基礎架構的确認,其範圍與程度應當基于科學的風險評估。風險評估應當充分考慮計算機化系統的使用範圍和用途。應當在計算機化系統生命周期中保持其驗證狀态。
IT基礎架構确認的方法
一般來說,企業裏的多個GxP計算機化系統是共享一套IT基礎架構的,我們建議将IT基礎架構與應用分開進行驗證/确認,以避免不必要的重複驗證工作。這樣每次添加或變更業務系統就不需要再對IT基礎架構進行确認了。同時。IT基礎架構中的變更也不需要對不相關的業務系統進行進一步的驗證。
IT基礎架構确認的基本模型和案例
IT基礎架構确認一般包括:
機房(場地、電力、空調、消防、物理安全、機櫃等)
網絡(防火牆、交換機、跳闆機、NTP等)
服務器及存儲(虛拟化、超融合)
基礎架構應用(AD/LDAP、備份系統等)
通常的确認策略
1、首先進行系統影響性評估,評估是否是GxP相關,隻有GxP相關的IT基礎架構才需要确認。
2、計劃階段,制定确認計劃和用戶需求說明書。
3、規範階段,根據用戶需求進行風險評估,根據實際情況制定FDS和CS,也可合并成DCS,對于較複雜的基礎架構配置,應采用配置項清單方式進行配置管理。根據實際情況進行DQ,DQ是規範階段結束的标志。
4、确認階段,安裝确認和運行确認,有時也可以合并起來确認,性能确認一般同業務系統驗證一起進行。
5、總結與報告階段,制定需求追蹤矩陣和進行風險回顧,最終制定确認總結報告,總結已執行的确認活動,同時作爲基礎架構符合預定用途的聲明。

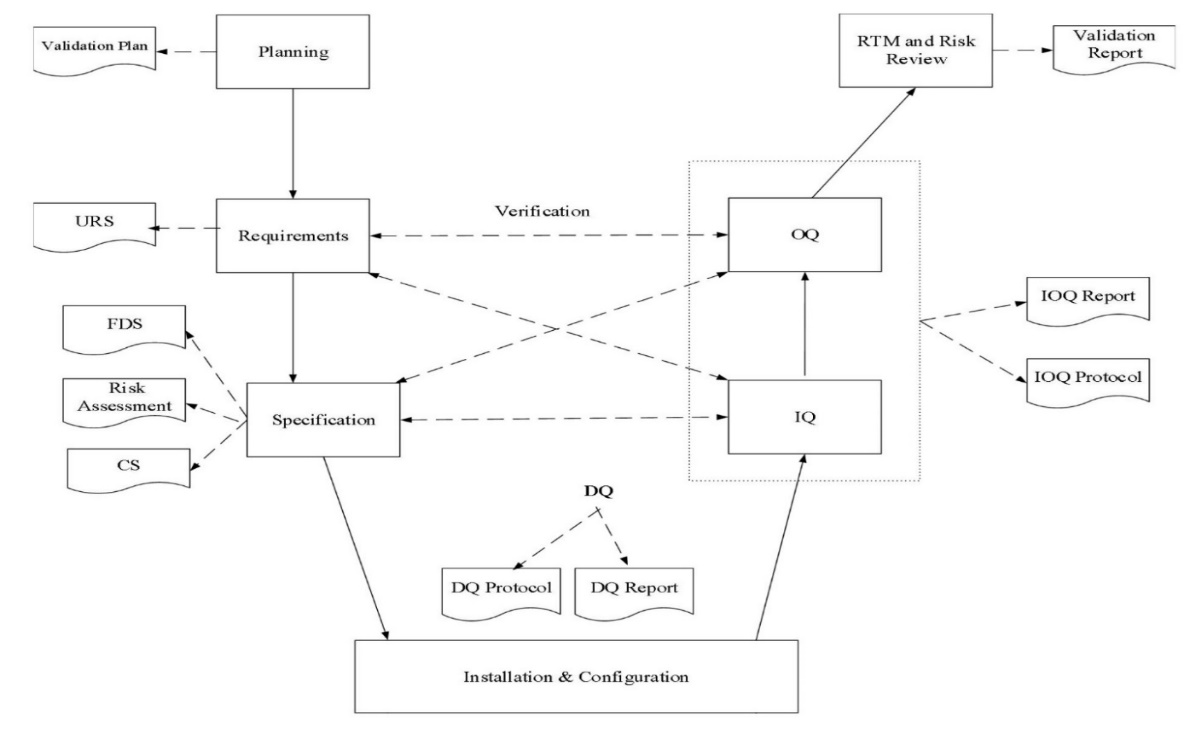

具體見下圖
